Dans la plupart des organisations modernes, la gestion des risques est un processus mature. Les processus existent, souvent documentés et certifiés. Les registres sont remplis. Les matrices de risques et opportunités circulent en comité de pilotage, avec des cellules souvent teintées de vert, d’orange et de rouge. À première vue, le sujet semble sous contrôle.
Pourtant, lorsque l’on observe ce qui se passe réellement sur le terrain, un décalage apparaît. Décalage entre ce que prescrit le manuel qualité, entre ce que les dirigeants voient lors des revues mensuelles, et ce que vivent les équipes opérationnelles. Le registre des risques devient un livrable parmi d’autres, à mettre à jour périodiquement, plutôt qu’un outil de pilotage. Les revues de risques tournent au passage en revue formel, et les actions de mitigation, lorsqu’elles existent, peinent à dépasser le stade de l’intention.
Ce décalage est aggravé par un autre phénomène, plus discret mais plus structurant : la gestion des risques est aujourd’hui largement drivée par le reporting projet et par le sujet des provisions. Or, risques et marges sont intimement liés. Reconnaître un risque, c’est souvent provisionner en contrepartie. Provisionner, c’est dégrader la marge affichée. Cette mécanique, parfaitement légitime sur le plan comptable, crée une tentation sourde : ne constater le risque qu’au dernier moment, souvent trop tard, plutôt que d’agir en anticipation au prix d’une dégradation conservatoire (souvent inférieure) de la marge.
Le rôle du contract manager dans ce paysage n’est pas seulement de manier ces outils ou d’enrichir les registres. C’est de leur donner du sens, de les transposer en actions concrètes, et d’imposer, à l’intérieur du projet, une discipline d’analyse qui résiste à la pression du reporting.
Comprendre le risque avant de le gérer
Avant d’aborder les outils, il est essentiel de revenir sur la notion de risque en elle-même. Le risque, dans son acception la plus large, est la conséquence directe de l’incertitude. Tout projet, par nature, embarque une part d’incertitude sur ses délais, ses coûts, sa technique, ses interfaces, son environnement. Cette incertitude produit une exposition, qu’il s’agit de comprendre, de doser et d’arbitrer.
Ce que l’on appelle alors « risk management » n’a rien d’exotique. Nous le pratiquons tous au quotidien. J’illustre toujours ceci avec un cas simple : lorsque j’achète une voiture, je peux choisir de l’assurer au tiers ou tous risques. Cet arbitrage, je ne le tranche pas en lisant un processus qualité ni un manuel de risk management. Je l’instruis intuitivement à partir de plusieurs paramètres : mon véhicule est-il neuf ou ancien ? Quelle valeur a-t-il ? Mon budget supporterait-t-il la prime supplémentaire ? Quelles seraient les conséquences réelles d’un sinistre demain matin ? Ai-je besoin de cette voiture pour aller travailler ou s’agit-il d’un usage occasionnel ? La liste peut être longue, mais la décision finale est toujours le produit d’une lecture combinée de la probabilité, de l’impact, de l’aversion au risque, du coût de la mitigation et de la disponibilité de plans de repli. Lorsque vous avez analysé ces variables pour faire votre choix, vous avez en quelque sorte fait du risk management !
Ce parallèle a une vertu : il rappelle que la gestion des risques n’est pas une posture défensive, ni comme on peut le voir parfois une sorte de contre-pouvoir à une vision commerciale jugée trop optimiste. Elle ne peut se résumer en une opposition entre le clan des prudents contre celui des optimistes. C’est une approche réaliste et objective pour prendre de meilleures décisions. La gestion de risque n’a pas pour finalité de dire s’il « faut pas y aller », mais plutôt d’aiguiller sur ce qu’implique un choix en matière de risques et opportunités, ainsi que la façon la plus judicieuse de les aborder.
Sur le fond, les corpus de référence sont stables et convergents. Le PMBOK du PMI, le PRAM de l’APM ou encore la norme ISO 31000 décrivent tous un cycle analogue qui consiste à : identifier, analyser, traiter, surveiller. Tous distinguent la dimension downside, c’est-à-dire les menaces susceptibles de dégrader le projet, et la dimension upside, c’est-à-dire les opportunités susceptibles de l’améliorer. Cette seconde dimension, théoriquement structurante, reste rarement exploitée dans la pratique. Combien de registres comportent réellement une colonne « opportunités » sérieusement instruite ? La gestion des risques tend à se cantonner à la défensive, au détriment d’une lecture plus complète.
Quant aux types de risques, ils se distribuent classiquement entre risques techniques, financiers, contractuels, planning, organisationnels, externes et réputationnels. Cette typologie, utile pour structurer la réflexion, ne doit pas faire oublier que les risques se combinent : un risque technique non traité devient un risque planning, qui devient un risque financier, qui devient un risque contractuel.
Evaluer le risque : la rigueur du qualitatif, la prudence du quantitatif
L’analyse des risques se déploie classiquement sur deux registres complémentaires : qualitatif et quantitatif.

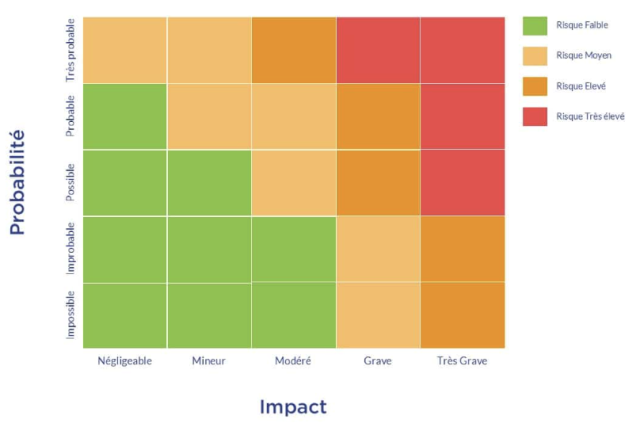

L’analyse qualitative repose sur le jugement d’experts, structuré autour de la matrice probabilité/impact. Chaque risque identifié est coté sur deux axes, puis positionné dans une grille qui en révèle la criticité relative. Bien menée, cette analyse fournit l’essentiel de ce qu’il faut pour piloter. Elle a néanmoins un point faible : sa fiabilité dépend entièrement de la qualité du collectif qui la conduit. Un brainstorming bâclé, une matrice remplie en solitaire par un chef de projet pressé, et l’exercice perd toute valeur. C’est pourquoi le croisement des regards, entre chefs de projet, achats, ingénierie, opérations, juridique et bien entendu contract management, n’est pas une option, mais la condition même de la robustesse.

L’analyse quantitative pousse plus loin. Elle modélise statistiquement l’effet des risques sur les coûts ou les délais, on peut ainsi utiliser la méthode de simulation dite « Monte Carlo », ou encore des méthodes d’arbres décisionnels ou d’analyse de sensibilité. Sur les mégaprojets (lourds investisemments CAPEX), ces méthodes apportent une lecture précieuse. Cependant, sur la majorité des projets, l’utilisation de ces méthodes reste théorique. Elle impressionne en présentation, donne au décideur l’illusion d’une précision, mais repose sur des hypothèses elles-mêmes fragiles. Calculer une P50 et une P80 sur des données d’entrée incertaines, c’est sophistiquer l’incertitude sans la réduire.
L’arbitrage entre les deux n’est pas un débat méthodologique, c’est une question de proportionnalité. Sur un projet de transformation organisationnelle de douze mois, mobiliser un consultant Monte Carlo n’a souvent pas de sens. Sur un projet EPC offshore, l’absence d’analyse quantitative serait incompréhensible. La compétence consiste à doser, pas à choisir un camp.
Traiter le risque : quatre options, une décision

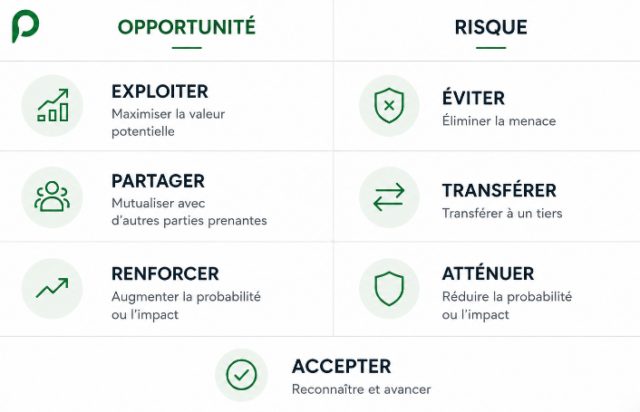

Une fois identifiés et évalués, les risques appellent une réponse. Les corpus de référence convergent sur quatre grandes options pour traiter ce risque : éviter, atténuer, transférer, accepter.

Éviter consiste à modifier le projet pour faire disparaître le risque. Renoncer à un périmètre, exclure une fourniture, refuser une exigence client. C’est la stratégie la plus radicale, et la moins fréquemment exercée, parce qu’elle suppose une marge de manoeuvre que l’on a pas souvent une fois le projet lancé (mais en phase avant signature, l’évitement peut être une stratégie de réponse).
Réduire revient à diminuer la probabilité d’occurrence, l’impact, ou les deux. Multiplier les revues de conception, doubler une chaîne d’approvisionnement, renforcer un contrôle qualité, doubler des équipes, travailler en 2×8 ou 3×8, allouer une marge planning, etc. Toute action qui rend le risque moins probable et/ou moins coûteux relève de cette stratégie.
Transférer consiste à faire porter le risque par un tiers mieux équipé pour l’absorber. Sous-traiter une activité critique, souscrire une assurance, négocier une garantie auprès d’un fournisseur. Le transfert ne fait pas disparaître le risque, il le déplace. Et c’est ici que se loge l’erreur la plus fréquente : transférer un risque sans clause contractuelle adaptée, c’est ne pas le transférer du tout. Le risque reste là, simplement déguisé en intention.
Accepter, enfin, signifie assumer le risque en l’état, sans action de mitigation supplémentaire. Cette stratégie est légitime lorsque le coût de la mitigation dépasse le coût du risque résiduel. Elle suppose toutefois une provision dédiée, qu’elle soit financière, planning ou en réserve de management. Accepter un risque sans provision, c’est l’ignorer.. et vous l’aurez remarqué : ignorer ne fait pas partie des quatre options susvisées !
À ce stade, l’évidence émerge : aucune de ces quatre options ne se déploie réellement sans une réflexion sur les impacts coûts/qualité/délais, ainsi que sur la cohérence d’une option avec les stipulations du contrat. Ici encore, le contract manager a un rôle important à jouer.
Du document à l’action : faire la différence grâce au contract management
Si la gestion des risques échoue souvent dans les projets, ce n’est presque jamais par manque d’outils. C’est par manque de pilotage. Le registre existe, la matrice existe, le processus existe. Personne ne les fait vivre.
Le premier symptôme est l’absence d’ownership. Lorsque la matrice n’a pas de pilote unique, chacun s’estime concerné en surface et personne ne l’est en profondeur. Les risques sont identifiés à l’origine du projet, puis le tableau se fige. Les estimations vieillissent et ne sont pas mises à jour, les actions de mitigation perdent leur référent et leur élan, les revues deviennent des passages obligés sans contenu réel. Sans pilote, la matrice meurt.
Le contract manager est, par construction, le candidat naturel à ce rôle de pilote. Il occupe une position d’interface entre les opérations, le commerce, les achats, l’ingénierie et le juridique. Il a la légitimité pour solliciter chacun de ces métiers et pour confronter leurs lectures. Surtout, il porte une culture de la traçabilité et de la formalisation qui correspond exactement à ce que la discipline exige.
Son apport ne se limite pas à la maintenance du document. Il consiste d’abord à orchestrer le croisement des regards. Une cotation établie par un seul métier est presque toujours biaisée. Le chef de projet sous-estime souvent l’impact contractuel, les achats peuvent sous-estimer l’impact d’un fournisseur sur le projet dans son ensemble, l’ingénierie peut négliger les impacts coûts ou délais. Faire dialoguer ces lectures permet d’affiner, de challenger et de stabiliser une vision partagée.
Le contract manager contribue par ailleurs à l’impartialité du chiffrage. Le contract manager doit être en mesure de challenger le chiffrage d’un risque pour ce qu’il est, indépendamment des contraintes de reporting du moment. Si la matrice traduit fidèlement la réalité, certains risques justifieront des provisions qui pèseront sur la marge affichée. C’est inconfortable, parfois conflictuel, mais c’est précisément à cette impartialité que se mesure la valeur d’une vraie gestion des risques. Une matrice qui s’aligne sur la marge cible est une matrice de complaisance, pas un outil de pilotage.
Enfin, le CM permet d’assurer la proportionnalité des mesures de traitement. Toutes les mitigations ne se valent pas. Certaines coûtent plus cher que le risque qu’elles couvrent. D’autres traitent un symptôme sans s’attaquer à la cause. Le rôle du contract manager est d’instruire ce dosage, de prioriser, et de s’assurer que les actions retenues sont à la hauteur de l’enjeu, ni surdimensionnées, ni cosmétiques.
Faire parler la matrice : du registre au pilotage
C’est ici que le contract manager se distingue d’un simple gardien du registre. Faire vivre la matrice suppose une mécanique de pilotage qui dépasse la mise à jour périodique. Cette mécanique repose d’abord sur des rituels de revue cadencés, distincts du comité de pilotage projet. Une revue de risques utile dure peu, mais examine en profondeur les évolutions de cotation, les actions échues, les nouveaux risques identifiés et les opportunités émergentes. Elle ne valide pas, elle interroge.
Elle repose ensuite sur des indicateurs de déclenchement, ou early warnings. Un risque identifié ne se transforme pas brutalement en sinistre. Il envoie des signaux faibles, à condition que l’on ait pris la peine de définir ces signaux à l’avance et de les suivre. Une dérive de planning au-delà d’un seuil, un retard de livraison fournisseur, une réserve technique non levée, un changement réglementaire annoncé sont autant de marqueurs qui doivent déclencher une revue ad hoc.
Elle repose surtout sur l’articulation entre la matrice et la vie contractuelle du projet. Un risque qui se matérialise génère bien souvent un claim, un avenant, une demande d’extension de délai, une révision de prix. Le contract manager qui pilote la matrice connaît ces correspondances et anticipe les réflexes contractuels associés. Sa lecture du registre alimente sa lecture du contrat, et inversement. C’est cette circulation qui transforme un livrable qualité en outil opérationnel.
Conclusion
La gestion des risques projet souffre rarement de l’absence d’outils. Elle souffre de l’application mécanique de ces outils (et parfois d’outils inadaptés), déconnectée du contexte et des décisions qu’ils sont censés éclairer. Les processus, les matrices et les registres ont une utilité réelle, mais ils ne sont que des supports. Leur valeur dépend entièrement de la lecture qu’en fait le pilote, et des arbitrages qu’ils permettent de poser.
Le rôle du contract manager n’est donc pas seulement de remplir le tableau. C’est de porter sur ces outils un regard critique, exigeant, parfois iconoclaste. C’est de savoir s’en éloigner lorsque le contexte l’exige, sans pour autant en trahir l’esprit. Un registre exhaustif mais sans pilote ne vaut pas une matrice plus succincte mais réellement débattue. Un calcul Monte Carlo n’a aucun sens si un travail d’analyse qualitative n’a pas été assuré en amont.
C’est à cette discipline, faite de rigueur méthodologique et de bon sens de terrain, que se reconnaît un contract management qui élève le projet, plutôt qu’un contract management qui le documente.
