Dans les secteurs de la construction, de l’énergie et des grandes infrastructures, le contract manager croise tôt ou tard un contrat FIDIC. C’est ainsi qu’il peut croiser la route du Red Book, le plus ancien et le plus répandu des modèles du FIDIC, celui qui sert de référence sur une large part des projets d’ouvrage où le maître d’ouvrage maîtrise la conception. Le connaître dans le détail, savoir quand il s’impose, ou encore ce qui le sépare du Yellow Book fait partie du bagage de base du contract manager dans les projets de construction ou d’infrastructure.
Cet article propose une lecture synthétique mais complète du Red Book : sa définition et sa place dans la suite FIDIC, la façon dont il s’organise, le rôle central de l’Ingénieur, les mécanismes de paiement, de variation et de claim, la résolution des différends, puis une comparaison rapide avec le Yellow Book.
Le Red Book en bref
Si on l’appelle « Red Book », ce contrat porte le nom complet de « Conditions of Contract for Construction », un nom plutôt équivoque. La logique tient en une phrase : l’employeur fournit la conception, l’entreprise exécute les travaux conformément à cette conception. Le modèle admet que certains éléments soient conçus par l’entreprise, mais il cesse d’être adapté dès lors que l’essentiel de la conception lui revient. Dans ce cas, on se tourne vers le Yellow Book ou le Silver Book, qui sont bâtis pour la conception-construction.
Un rapide détour par l’histoire éclaire ce positionnement. Le tout premier modèle FIDIC, publié en 1957, est rapidement devenu le Red Book du fait.. de la couleur de sa couverture (ça ne s’invente pas !). Les éditions modernes ont abandonné la mention génie civil de ce titre, et ce retrait n’est pas anodin. Il marque le passage d’une logique qui classait les contrats par la nature des travaux à une logique qui les classe par la répartition de la conception et des risques entre les parties. Le Red Book s’applique donc aujourd’hui à toute opération de construction où le maître d’ouvrage assure la conception. L’édition de référence (à date) est celle de 2017, révisée en 2022, qui a succédé à la version de 1999. Pour donner une idée de l’épaississement du modèle au fil du temps et de la complexification des montages, le Red Book est passé d’une soixantaine de pages à plus d’une centaine entre 2009 et 2017 !

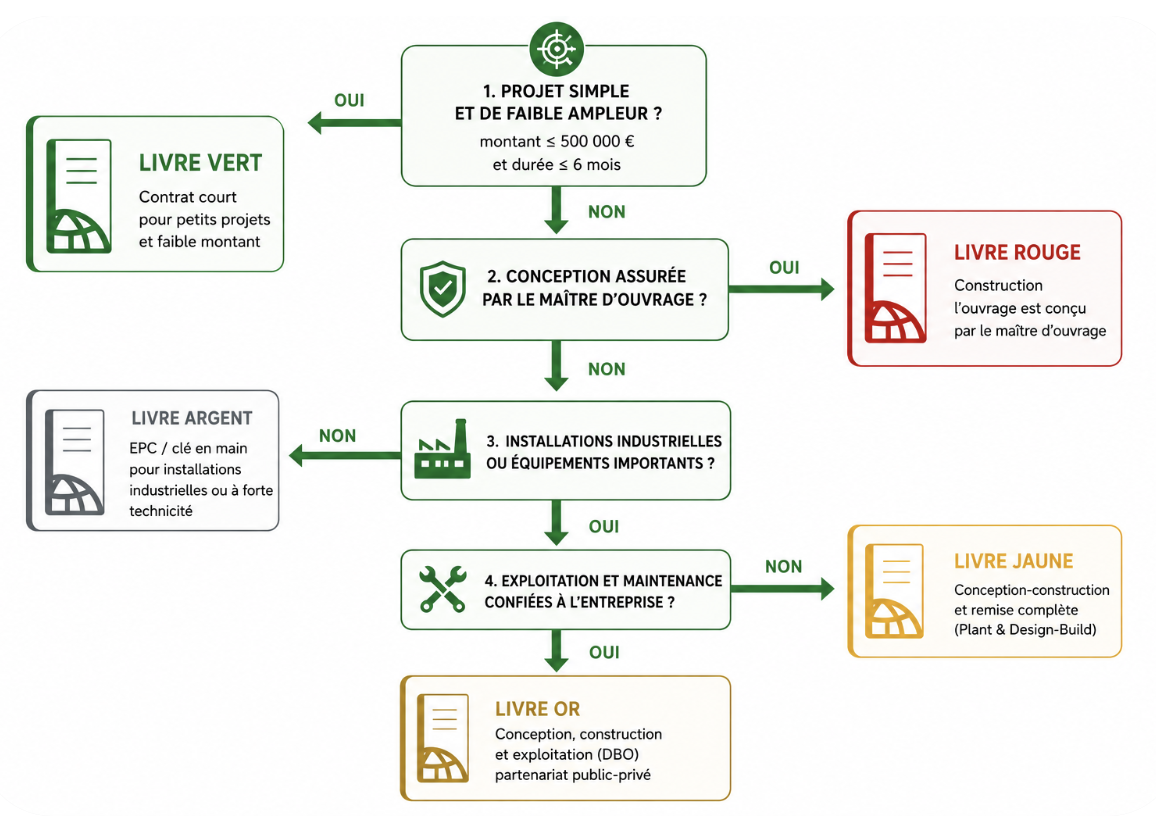

Pour une vue d’ensemble de la famille FIDIC et de ses origines, vous pouvez consulter notre article « Qu’est-ce qu’un contrat FIDIC » qui a pour vocation de poser le décor plus largement. Ci-dessous, vous avez par ailleurs en fin d’article une infographie assez simple pour situer le Red Book (ou livre rouge en français) dans la suite de contrats FIDIC.
Comment se structure le Red Book ?
On le répète souvent, le contrat FIDIC peut sembler exotique au premier coup d’oeil. A l’instar des autres contrats de la suite FIDIC, le Red Book combine des conditions générales, communes à tous les projets qui l’emploient, et des conditions particulières, qui adaptent le modèle au cas d’espèce. Ensemble, elles forment les conditions du contrat. Le Red Book fournit en outre un guide de rédaction, ainsi que divers modèles de garanties, garantie de société mère, garantie de restitution d’acompte, garantie de retenue, que les parties activent selon les besoins. Il se termine par des formulaires types, lettre de soumission, annexe à l’offre, convention de contrat et convention d’adjudication des différends.
Cette architecture a une conséquence pratique que les praticiens connaissent bien. Le formulaire standard ne porte pas, à lui seul, l’équilibre du contrat. Ce sont les conditions particulières, les exigences techniques et les annexes qui décident, dans la majorité des cas, de la véritable allocation des risques. Modifier le modèle sans en maîtriser la cohérence introduit des ambiguïtés, et une bonne part des litiges trouve là son origine. C’est ainsi que l’on se retrouve, en pratique, souvent face à un contrat qui est une « base FIDIC » mais qui en pratique a fait l’objet de très nombreux ajustements.
Quelques points clés du Red Book
Le rôle de « l’ingénieur »
Au centre du Red Book se tient l’Ingénieur (ou Engineer dans sa version originale), contracté et rémunéré par le maître d’ouvrage. Il pour rôle principal d’administrer le contrat au quotidien : il émet les instructions, certifie les paiements, prononce l’achèvement des travaux. Il est l’interlocuteur permanent de l’entreprise et ses décisions rythment la vie du chantier.
Sa position comporte une particularité qui mérite attention, et qui perturbe souvent les non-initiés. Ce particularisme tient du fait que lorsque l’ingénieur doit trancher une question ou régler un claim, il consulte chacune des parties pour tenter de dégager un accord, et faute d’accord, il rend une détermination équitable en tenant compte de l’ensemble des circonstances pertinentes. Aussi, bien que mandaté par le maître d’ouvrage, il se voit confier un devoir d’impartialité dans la détermination, et l’édition 2017 a renforcé cette exigence de neutralité. Pour le contract manager, cette zone (parfois précaire) d’équilibre est un terrain de jeu : elle se gère en documentant les positions, en les ancrant dans le contrat et en préparant les déterminations plutôt qu’en les subissant.
Paiement, variations et modifications
Sous Red Book, la rémunération s’établit par défaut à la mesure ou au BoQ (bill of quantities). Les quantités réellement exécutées sont relevées et valorisées en appliquant les prix unitaires du bordereau. En pratique, le contrat prévoit également la possibilité d’un paiement au forfait (lump sum), lorsque la nature du projet s’y prête. Le contract manager est donc invité à aiguiller dans les phases amont du cycle de vie du contrat pour choisir le mode le plus adapté, mais aussi à suivre de très près l’exécution du contrat lorsqu’il est à la mesure, puisque les quantités se vérifient au fil de l’avancement, dans le contradictoire des métrés, et non sur la seule base d’un prix figé une fois pour toutes.
Enfin, les projets de construction connaissant que rarement un déroulé linéaire, le Red Book encadre les modifications. Le maître d’ouvrage peut faire évoluer les travaux par voie de variations, dont le contrat fixe les modalités d’évaluation et de prix. Une gestion soigneuse de ces modifications, tracée et valorisée selon la procédure prévue, évite qu’elles ne se transforment en sources de désaccord.
Claims, délais et notifications
Le contrat organise aussi le traitement des claims, dans les deux sens, et des prolongations de délai. C’est sur ce terrain que se joue une part décisive du pilotage. Le Red Book met l’accent sur le respect strict des délais attachés aux notifications, aux claims et aux réponses, et le non-respect de ces délais peut entraîner la perte d’un droit, indépendamment de son bien-fondé. Beaucoup de projets ne perdent pas leurs claims sur le fond, mais sur la forme ou la procédure, faute d’avoir donné l’avis requis dans la fenêtre contractuelle. La tenue rigoureuse des échéances et de la trace écrite contemporaine pèse ici tout autant (si ce n’est plus) que la qualité d’une réclamation construite après coup, et c’est pourquoi le suivi des claims gagne à être traité dès le premier jour, et non au moment où le différend éclate. Sur l’analyse des conséquences d’un retard, notre article consacré à la Time Impact Analysis détaille une méthode éprouvée, et la notion même de claim est reprise plus largement par ailleurs.
Ce modèle de contrat Red Book prévoit par ailleurs, sans surprise, des pénalités de retard (les liquidated damages), que le maître d’ouvrage peut appliquer lorsque l’entreprise n’achève pas dans le délai convenu. Ces pénalités, dont le montant et le plafond figurent généralement dans les conditions particulières, constituent l’un des leviers financiers du contrat et méritent d’être anticipées plutôt que découvertes.
Réception, garanties et défauts
L’engagement de l’entreprise ne s’arrête pas à l’achèvement. Le Red Book prévoit des essais et une mise en service destinés à vérifier la conformité de l’ouvrage aux exigences, puis une période de garantie des malfaçons, « defects liability period » (que l’on appelle souvent DLP), durant laquelle l’entreprise reste tenue de reprendre les défauts qui apparaissent. Cette phase prolonge la relation contractuelle au-delà de la livraison et appelle le même soin de documentation que le reste du chantier.
Résolution des différends
Le Red Book installe une gradation plutôt salutaire dans la résolution des litiges. La détermination de l’ingénieur (rôle dont nous parlions plus haut) en constitue la première étape. Lorsqu’elle n’est pas acceptée par l’une des parties, le différend est porté devant un Dispute Avoidance/Adjudication Board, le fameux « DAAB », dont la mission inclut la prévention des différends en amont, et pas seulement leur résolution (les contract managers expérimentés ont connu le comité d’adjudication, qui prévalait avant l’édition 2017). Les décisions du DAAB sont en principe contraignantes mais temporaires, jusqu’à résolution par accord ou par arbitrage. En dernier ressort, le litige est tranché par un arbitrage international. Sur des projets multipartites et souvent multi-juridictionnels, cette chaîne n’a rien d’une formalité, elle structure toute la gestion du risque contentieux.
Red Book ou Yellow Book ? La conception comme ligne de partage
La différence la plus structurante entre les deux modèles FIDIC tient à la conception, et presque tout le reste en découle. Selon le Red Book, le maître d’ouvrage fournit la conception et conserve un contrôle plus étroit sur les spécifications, les matériaux et les contraintes de séquencement. Il garde par conséquent l’exposition aux erreurs ou aux insuffisances de cette conception, et les litiges portent alors fréquemment sur les variations, les révisions de plans, les incohérences de conception et les questions de constructibilité.
Selon le Yellow Book, c’est l’entreprise qui conçoit autant qu’elle exécute (on parle souvent de contrats EPC). Le maître d’ouvrage abandonne une part de contrôle en échange d’un transfert plus net de responsabilité, et la discussion se déplace vers la performance, l’adéquation de la conception aux exigences et la qualité du cahier des charges de l’employeur. Notre article dédié au Yellow Book approfondit cette logique de conception-construction.
Derrière ce choix se cache un arbitrage que toute direction de projet ou direction générale gagne à poser clairement. Davantage de contrôle s’accompagne généralement de davantage de risque internalisé. A contrario, davantage de transfert revient à un prix plus élevé conjugué à une moindre influence sur les choix de conception après la signature. En pratique, on observe que certains MoA choisissent le Red Book parce qu’il leur est familier, avant de constater qu’il a conservé des risques qu’ils pensaient transférer, en particulier lorsque la conception n’était pas suffisamment aboutie au stade de l’appel d’offres.
Enfin, un point mérite d’être souligné, car il vaut pour les deux modèles. La couleur de la couverture ne porte pas l’allocation des risques à elle seule, ce sont les conditions particulières, les exigences de l’employeur et les annexes techniques qui décident le plus souvent de l’issue. Un contrat FIDIC s’analyse et se gère, on ne peut le réduire à la couleur de sa couverture.
Quel contrat FIDIC pour quel projet ?
Au-delà du clivage Red Book Vs. Yellow Book, la réflexion s’inscrit dans une logique de configuration projet. Le livre vert vise les opérations simples et de faible montant. Le livre rouge correspond aux ouvrages conçus par le maître d’ouvrage. Le livre jaune couvre la conception-construction confiée à l’entreprise. Le livre argent s’adresse aux contrats EPC ou clés en main, à prix forfaitaire, où l’entreprise assume l’essentiel du risque. Le Livre or, enfin, ajoute l’exploitation et la maintenance à la conception et à la construction, ce qui le rend adapté aux partenariats public-privé. Le logigramme ci-dessous résume le cheminement de décision d’un livre à l’autre.

Mais pour revenir au Red Book, on peut en synthèse indiquer qu’il s’impose généralement quand le maître d’ouvrage dispose d’une conception suffisamment mûre et souhaite que l’entreprise construise sur cette base, avec un contrôle serré des spécifications.
Red Book : quelques points de vigilance
Quelques aspects appellent une attention soutenue dans la conduite d’un Red Book, et plus généralement d’un contrat FIDIC. En premier lieu, le mécanisme d’adjudication gagne à être compris tôt, dans ses délais comme dans la portée des décisions du comité, à la fois contraignantes et provisoires. La gestion des claims et des variations suppose de connaître les bases recevables et les procédures d’évaluation, et de les documenter sans relâche. Le respect des délais contractuels reste déterminant, puisqu’un avis tardif peut faire tomber un droit pourtant fondé. La liberté offerte par les conditions particulières est quant à elle un atout, mais elle peut introduire des risques lorsque le modèle est modifié sans la compréhension d’ensemble nécessaire. L’allocation des risques, enfin, mérite un examen approfondi avant la signature, en particulier sur les conditions de site, les retards et les augmentations de coûts, car une répartition claire prévient une bonne part des litiges et prépare leur gestion. À cela s’ajoute le coût de gestion propre à ces contrats devenus denses, qui mobilise de la surveillance contractuelle, de la documentation et un suivi des claims, et qui justifie l’intervention d’un contract manager dédié.
Conclusion
Le Red Book offre un cadre contractuel éprouvé et reconnu dans le monde entier pour les ouvrages conçus par le maître d’ouvrage. Son bon usage repose sur deux acquis : comprendre l’allocation des risques qu’il organise, à commencer par la responsabilité de la conception, et gérer le contrat de façon active, du suivi des notifications jusqu’à la garantie des malfaçons. Le choix d’un modèle de contrat FIDIC, y compris celui du Red Book ne se tranche pas par préférence, mais en fonction de la réalité du projet, de la maturité de la conception et de la capacité de chaque partie à porter le risque qui lui revient. Bien choisi et bien administré, le Red Book reste l’un des instruments les plus solides pour conduire un projet de construction d’envergure.
