La bonne gestion des modifications (ou « change order ») est souvent l’un des principaux facteurs qui décideront de la rentabilité d’un projet. Ce n’est pas le seul, mais il pèse lourd. Selon la façon dont on les traite, les modifications contractuelles deviennent un foyer de risque, ou un foyer d’opportunité.
Les cinq pratiques que nous partageons ici ne prétendent ni à l’exhaustivité, ni à l’originalité. Ce sont des retours d’expérience que nous constatons, projet après projet, dans les organisations qui parviennent à garder la main sur leur change plutôt que de le subir. Certaines paraîtront évidentes à certains lecteurs, d’autres moins.
N°1 : Lire le contrat dès que possible, avec un oeil neuf
Le moment de la contract awareness est un moment clé du cycle de vie du contrat. C’est en se plongeant dans le texte qui régira plusieurs années d’exécution que l’on découvre ce qui n’a pas été pensé à la rédaction. Aucun contract manager expérimenté ne s’en étonne plus : penser à tout au stade de la rédaction reste un objectif louable, mais rarement atteint en pratique, d’autant que le contract manager n’est pas toujours associé à ce stade (à bon entendeur). La lecture initiale, souvent post signature, devient alors un exercice de découverte autant que d’appropriation.
L’attention doit se porter en priorité sur ce qu’on appelle les faux amis. Ces mécanismes portent un nom familier mais cachent des aménagements spécifiques. On vous a certainement déjà dit, par exemple : « ne t’inquiète pas, c’est un contrat FIDIC », et vous serez tenté de croire que les mécanismes de change vous sont acquis. Dans bien des cas, vous découvrirez en réalité une base FIDIC assortie d’un nombre conséquent de dérogations. Cette phrase rassurante doit, en pratique, sonner comme une alerte : le diable se cache dans les détails.
Le cas classique illustre bien le sujet. Le processus de modification dans un contrat entre un titulaire de marché et son sous-traitant prévoit que toute mise en œuvre suppose l’accord préalable du maître d’ouvrage. L’intention du rédacteur était certainement louable. En revanche, à l’usage le résultat est plus contrasté : des modifications qui ne concernent pas le maître d’ouvrage se retrouvent suspendues, et d’autres qui le concernent vraiment sont susceptibles de buter sur des délais d’instruction incompatibles avec le terrain. Cela peut ainsi vite tourner à la fausse bonne idée, mais qui, lorsqu’elle est repérée tôt, reste une fausse bonne idée que l’on peut encore traiter.
N°2 : Sortir du texte, modéliser le processus

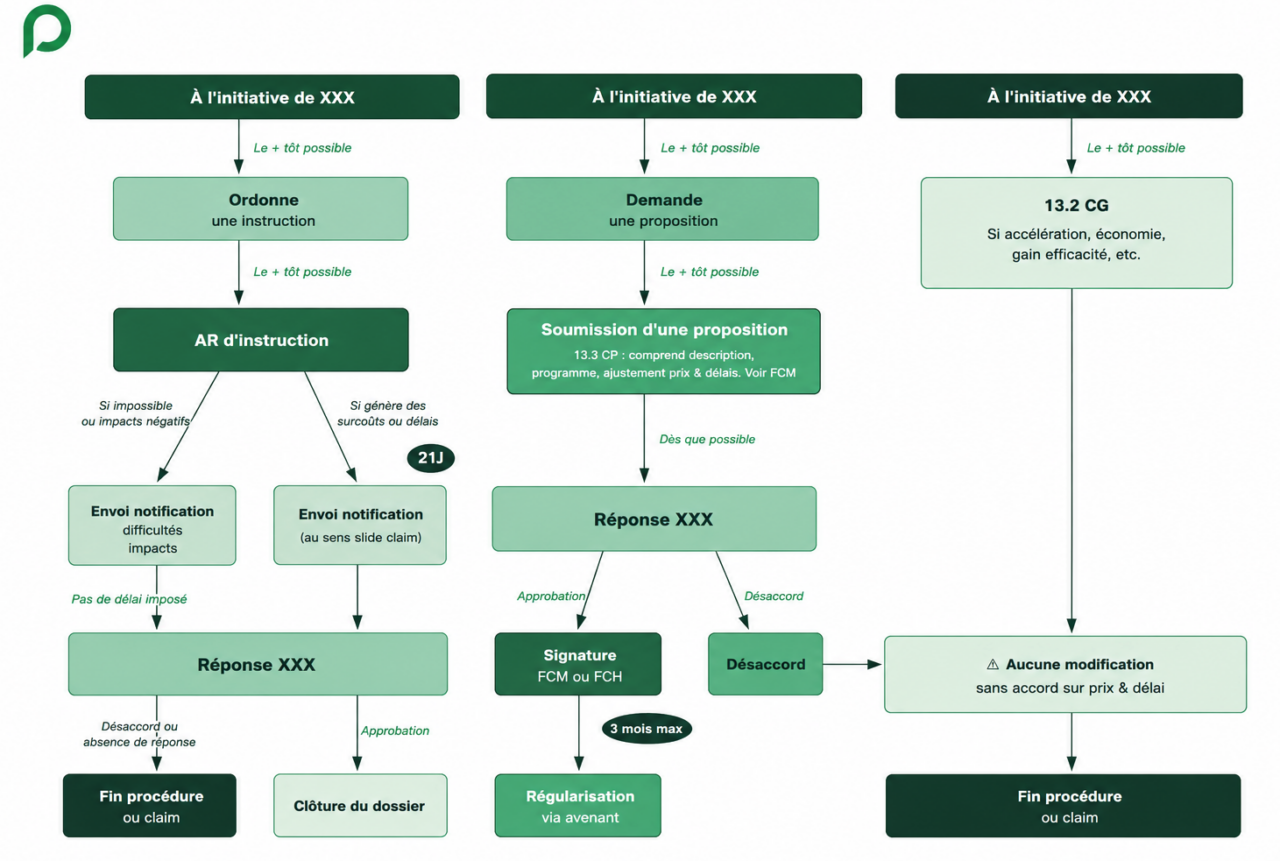

Les différentes stipulations du contrat ne constituent que rarement un bon support de pilotage pour une équipe projet. Il est dense, organisé selon une logique juridique qui ne suit jamais l’ordre des opérations, et truffé de renvois. Pour piloter un processus de change, l’idéal reste de le visualiser par un synoptique, un logigramme, ou une représentation visuelle quelconque : le format importe peu, ce qui compte est de sortir du paragraphe pour entrer dans le flux.

Cette modélisation présente par ailleurs deux avantages que l’on sous-estime. Le premier est un test de cohérence. Ce qui résiste mal au schéma résiste mal à l’exécution. Tenter de modéliser un processus que l’on n’a pas pleinement compris révèle aussitôt les zones que l’on a survolées. À ce titre, l’exercice protège d’abord le contract manager lui-même : on ne schématise bien que ce que l’on a réellement compris dans le détail.
Le second rôle est plus collectif. Une équipe projet qui connaît le processus de change vaut mieux qu’un contract manager seul qui le maîtrise. Pour des profils qui n’ont pas une appétence naturelle pour les contrats (et ils sont nombreux), une modélisation entre toujours mieux qu’un empilement d’articles. Le synoptique devient un référentiel partagé (idéalement il intègre un PMP ou un CMP) et c’est là qu’il prend toute sa valeur opérationnelle.
N°3 : Lever des zones d’ombres au plus tôt
Le bon moment pour discuter d’une incohérence ou d’une ambiguïté contractuelle avec son contractant n’est pas celui où la première modification arrive. C’est, paradoxalement, celui où il n’y a encore rien sur la table.
Discuter d’une clause floue à froid permet de la traiter pour ce qu’elle est : un sujet de méthode. Personne n’a d’intérêt particulier à faire pencher la lecture dans un sens ou dans l’autre, personne ne soupçonne l’autre d’arrière-pensée, personne ne cherche à faire dire au texte ce qu’il ne dit pas. La discussion peut être strictement intellectuelle. Une fois qu’un cas concret est sur la table, le même échange devient une négociation. Et une négociation se gagne ou se perd, elle ne se résout pas sereinement.
Cette démarche relève d’une forme de constat opérationnel partagé. Elle a aussi un effet plus diffus, mais réel, sur la suite. Lever les zones d’ombre tôt contribue, dès les premières semaines d’exécution, à la qualité de la relation entre les parties. On installe un climat de coopération dans lequel les sujets se traitent en équipe plutôt qu’en posture. Sur des contrats longs, ce climat compte au moins autant que les clauses du contrat.
N°4 : Instrumenter le processus dès le démarrage
Deux outils, en pratique, font la différence : un template de fiche de modification, et un tableau de suivi consolidé. On a tout intérêt à les poser très tôt, idéalement avant que la première demande n’arrive.
Le template de fiche pose un standard. Il définit, dans le respect des stipulations contractuelles sur la forme, les délais et les valideurs, le niveau de détail attendu : ce que l’acheteur veut savoir, ce que le vendeur est prêt à fournir de manière standard, les rubriques structurantes, les justificatifs minimaux. Ce travail de standardisation, lorsqu’il est fait à froid, désamorce une part importante des frictions opérationnelles à venir. Sans lui, on tombe vite dans des situations connues : le fournisseur qui envoie des demandes trop légères, le client qui en demande toujours plus, et les deux qui s’irritent mutuellement à chaque échange.
Le tableau de suivi joue un rôle complémentaire. Il trace, il date, il qualifie les origines, il consolide la vue. Si débat il doit y avoir, il a lieu sur la base d’éléments factuels, partagés (idéalement dans un rapport mensuel), à jour. C’est l’antidote à l’effet brouillard qui s’installe immanquablement sur les projets longs ou complexes.
Son apport ne se limite pas à la maintenance du document. Il consiste d’abord à orchestrer le croisement des regards. Une cotation établie par un seul métier est presque toujours biaisée. Le chef de projet sous-estime souvent l’impact contractuel, les achats peuvent sous-estimer l’impact d’un fournisseur sur le projet dans son ensemble, l’ingénierie peut négliger les impacts coûts ou délais. Faire dialoguer ces lectures permet d’affiner, de challenger et de stabiliser une vision partagée.
Sans cet outillage, chacun peut perdre un peu de temps, et parfois un peu de patience, dans le traitement des modifications. Or cette perte n’est jamais gratuite. Elle se répercute presque toujours sur le fond du traitement, et c’est dommage.
N°5 : Ne pas remettre à demain une modification que l’on peut traiter aujourd’hui
Une modification non traitée peut très vite se retrouver en attente, puis en silence. Et une modification qui s’installe dans le silence change de nature : ce qui aurait été un simple acte de gestion devient, quelques mois plus tard, un sujet de (pré)contentieux. Le temps ne neutralise pas une modification mal née, il la fait pourrir.
La distinction mérite d’être posée. On peut choisir de temporiser sur une modification, c’est parfois la décision la plus sage. Mais temporiser par choix et oublier de traiter ne sont pas deux variantes du même comportement, ce sont deux mondes différents. Le premier relève du pilotage, le second du laisser-aller.
Un travers opérationnel mérite d’être mentionné, parce qu’on le rencontre souvent au sein d’équipes d’ingénierie : la recherche de la notification parfaite. L’envie de produire un claim irréprochable, parfaitement documenté, statistiquement imparable, alors que le contrat n’impose rien de tel. Cette quête de perfection allonge les délais, parfois au-delà de ce que le contrat tolère. À vouloir faire mieux que ce que le contrat impose, on s’expose au risque de forclusion. La discipline, ici, n’est pas dans l’excellence isolée d’une fiche : elle est dans le respect des délais et dans la régularité du flux. Mieux vaut une notification correcte dans les temps qu’une notification parfaite hors délai.
Conclusion
Les cinq pratiques partagées ici n’ont rien de révolutionnaire, ni de trop complexe. Elles ont en revanche un point commun qu’il vaut la peine de souligner : aucune ne porte sur le traitement d’une modification une fois qu’elle est arrivée. Toutes se posent avant. C’est sans doute la principale leçon qu’on tire de l’observation des projets : ce qui fait la différence entre une gestion des modifications maîtrisée et un foyer permanent de tensions, ce n’est presque jamais le talent ponctuel déployé sur une demande donnée. C’est la maturité du dispositif mis en place en amont.
Une modification bien traitée cesse d’être un risque subi. Elle devient un acte de (contract) management. Et c’est seulement à cette condition qu’elle devient, parfois, une opportunité.
